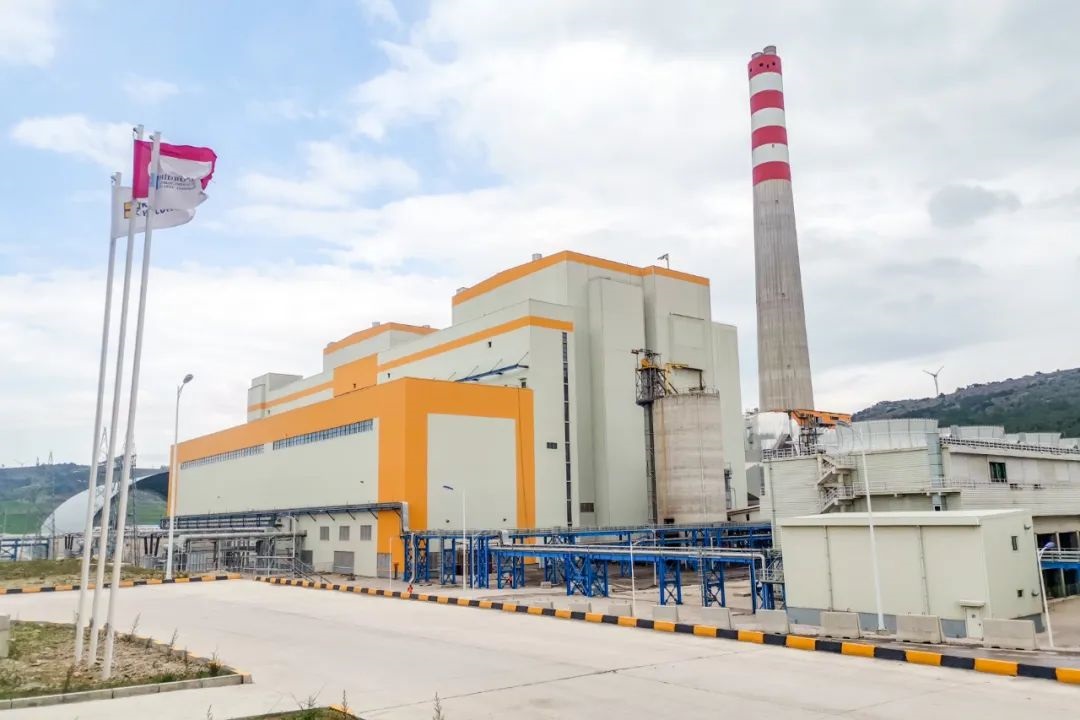

當?shù)貢r間 7 月 14 日,哈電國際承建的土耳其速馬(SOMA)2×255MW電站項目正式收到業主KOLIN公司頒發的最終移交證書(FAC),標志著速馬項目順利收官,正式完成整體移交。
速馬項目是土耳其能源和自然資源部“國家能源”戰略框架下利用當?shù)睾置喊l(fā)電的領軍項目之一,也是哈電國際首個從設計、制造到安裝、調試等全過程均采用歐洲標準的項目。項目的成功建設對土耳其能源本地化戰略的實施產生了積極的示范效應,也為哈電國際開拓海外高端市場、管理高標準工程項目積累了寶貴的經驗。據悉,速馬項目預計每年發電量可達37億千瓦時,占土耳其年用電量的 1%-1.2%,幫助土耳其每年減少能源進口1.9億美元,同時長期提供1100 個直接就業崗位。
速馬項目建設過程中,哈電國際始終秉持“建一座電站,樹一座豐碑”的精神,充分踐行創新、協調、綠色、開放、共享的理念,克服工程建設管理難度大、參建各方國際化程度高、工程建設理念多元化碰撞等重重困難,統籌協調來自中國、土耳其、比利時、芬蘭和德國等不同國家的建設者,以先進的技術水平和一流的電站工程服務切實解決業主的具體訴求,保障業主的核心利益,幫助業主建設先進、穩定、可靠的發電機組,助力土耳其將當?shù)刭Y源優勢轉換為發展優勢,贏得了業主的認可和贊賞,彰顯了哈電國際作為大國央企的責任和擔當。 2019.01.04 1號機組首次并網發電成功 2019.02.23 1號機組正式進入商業運行 2019.06.08 2號機組首次并網發電成功 2019.06.20 2號機組正式進入商業運行 2020.12.21 兩臺機組獲頒臨時移交證書 2023.07.14 獲頒最終移交證書 2019 年 5 月 28 日,在第八屆 ICCI 展會(International Cogeneration Conference of Istanbul,伊斯坦布爾國際電力及能源展覽會)上,業主 KOLIN 公司和哈電國際憑借速馬項目斬獲該年度評審團特別獎。2021 年 1 月 16 日,土耳其總統埃爾多安向速馬項目順利運行發表視頻致辭,稱 “速馬項目是我國褐煤與先進技術相結合的典范”。
圖文 | 趙飛祥 編輯 | 王立強 審核 | 范樂樂
|
