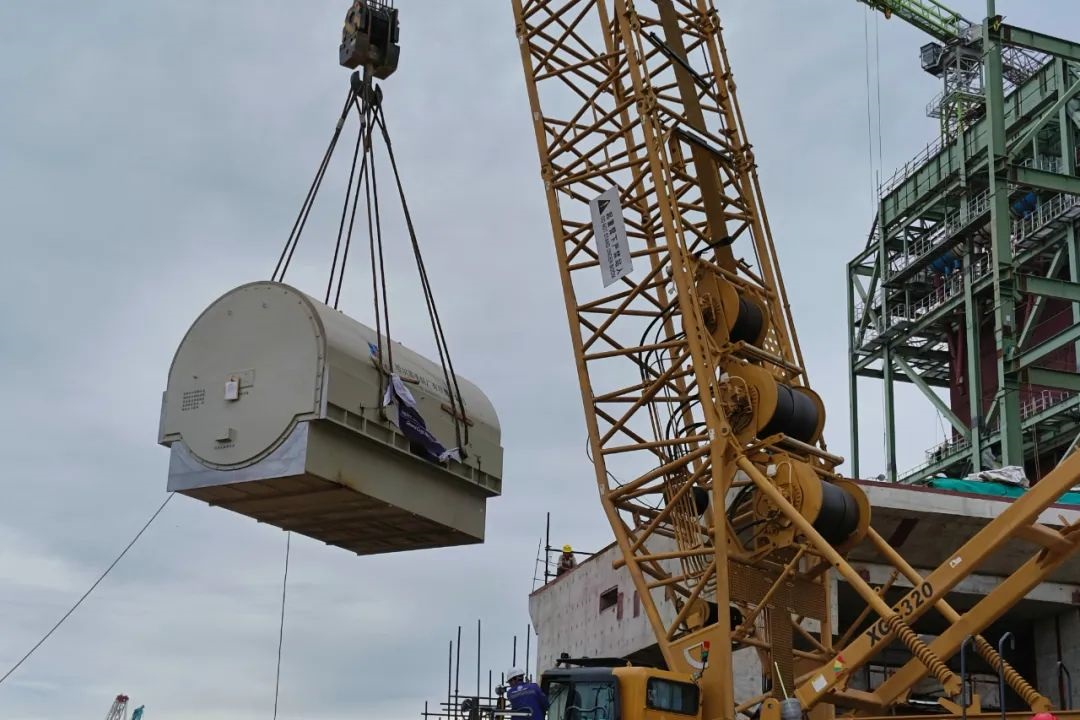

近日,印度尼西亞達來甘紙廠2×150MW生物質耦合自備電廠項目相繼迎來重要節點,為實現后續里程碑打下堅實基礎。 當?shù)貢r間12月9日15時02分,項目一號機組汽輪發電機定子順利吊裝就位,標志著汽輪發電機本體設備進入全面安裝階段。 達來甘項目汽輪發電機由哈爾濱電機廠有限責任公司生產,定子長5.803m、寬4.16m、高3.743m,運輸重量達141t,是達來甘項目最重的單體設備。為確保吊裝任務安全順利完成,達來甘項目團隊在吊裝前組織設備廠家、施工單位對吊裝工序中的每一處細節進行反復論證、推演,不斷優化吊裝方案,監督施工單位做好吊裝前安全、技術交底。吊裝過程中,各專業分工明確、配合緊密,技術人員、安全人員全程監護,作業人員嚴格執行吊裝方案,落實各項安全技術措施。整個吊裝過程指揮有序、操作流暢、安全平穩,吊裝作業圓滿完成。 當?shù)貢r間12月10日5時08分,項目循環水泵房第二節沉井混凝土澆筑完成,全程歷時69小時8分鐘,累計澆筑2,303立方米混凝土。 循環水泵房第二節沉井高度為7.3米,本次混凝土澆筑體量大、連續作業時間長、技術難度高。為提高施工效率,項目部同時采用兩臺天泵泵車進行澆筑,施工人員連續奮戰,項目技術、質量、安全管理人員全程監督,實時管控澆筑動態,有效把控了澆筑進度及澆筑質量。在各單位的團結協作、共同努力下,澆筑任務圓滿完成。 接下來,項目團隊將再接再厲,全力以赴為一號鍋爐水壓試驗重要節點做足準備,高質量推進項目建設,進一步鞏固公司在印尼市場的優勢地位,為推進公司轉型發展增光添彩!
圖文 | 謝?成 編輯 | 王立強 審核 | 范樂樂
|
